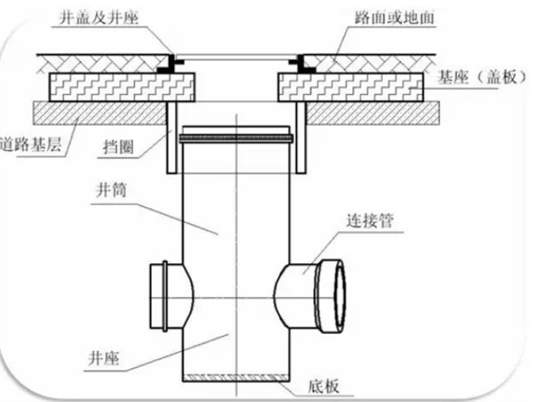

塑料檢查井施工安裝
一、井坑與基礎
1.井坑與管溝同時開挖,開挖時井座主管線應 與管溝中管線在同一 軸線,不得超挖。 2. 地下水位較高的地區或在雨季施工,應有排水、降低 水位措施。 3. 檢查井基礎應根據當?shù)氐刭|(zhì)勘察資料和回填土下拽力 經計算確定。
二、接管安裝
1. 檢查井井座與管道連接安裝順序,應先從接戶 管上游段開始安裝,以井-管-井-管順序安 裝,并逐漸向下游支管、干管延伸。

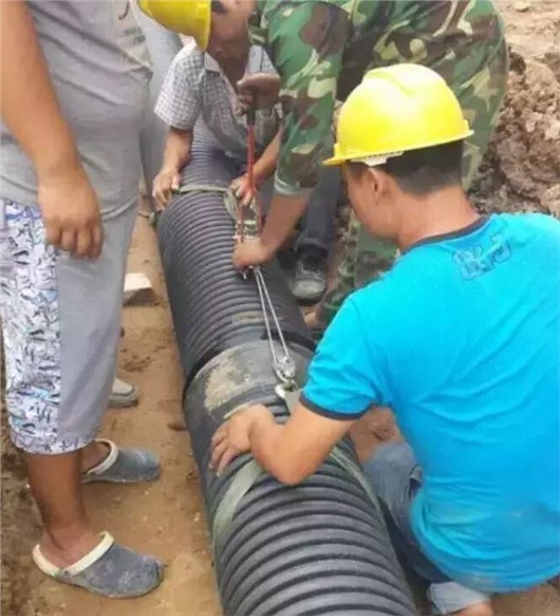

2.井座接頭與管道連接施工辦法,應與同類型接頭的管道連接的施工辦法一致. 3.井座與匯入管、排出管連接需要變徑,采用異 徑接頭時,當匯入管徑小于井座接頭管徑時,應管頂平接;井座排出管接頭大于下游管管時,應管內底平接。 4. 管道采用可變角接頭或球形接頭調整坡度時,當其管徑為 315mm ,應采用專用工具,不得 用鏈條扳手。
三、井筒安裝
1. 井筒的長度應為井座連接井筒的承口底部至設計地面的高度,再減去井筒頂至地面的凈距。當?shù)孛婊蚵访鏄烁唠y以精確確定時,井筒長度可適當預留余量。 2. 井筒插入井座應保持垂直。井筒插接時,不得使用重錘敲打,應采用專用收緊工具。
四、回填
